可靠的验收流程应做到:材料进场有记录,隐蔽封闭前有检查,白天夜间分别验收,竣工以后有资料可查、有人负责。

门头安装完成后,现场最常见的验收方式,是站在正面看一看:面板是否平整、标志有没有装歪、通电以后能不能亮。

这些当然要检查,但还远远不够。门头工程中真正影响安全和使用寿命的问题,很多都藏在面板后面。钢架怎样与墙体连接、防水有没有形成完整路径、电源能否检修,这些内容等到全部封闭以后再检查,已经很难看清。

因此,门头验收不应只做一次竣工检查,而要贯穿材料进场、隐蔽施工、面层安装和通电调试全过程。

材料进场先确认是否与图纸和样板一致

材料验收不只是核对品牌名称。主体钢架应检查构件规格、表面防腐和变形情况;面板应检查颜色、批次、厚度和表面质量;发光字、灯布、亚克力和LED光源,应与确认样板一致。

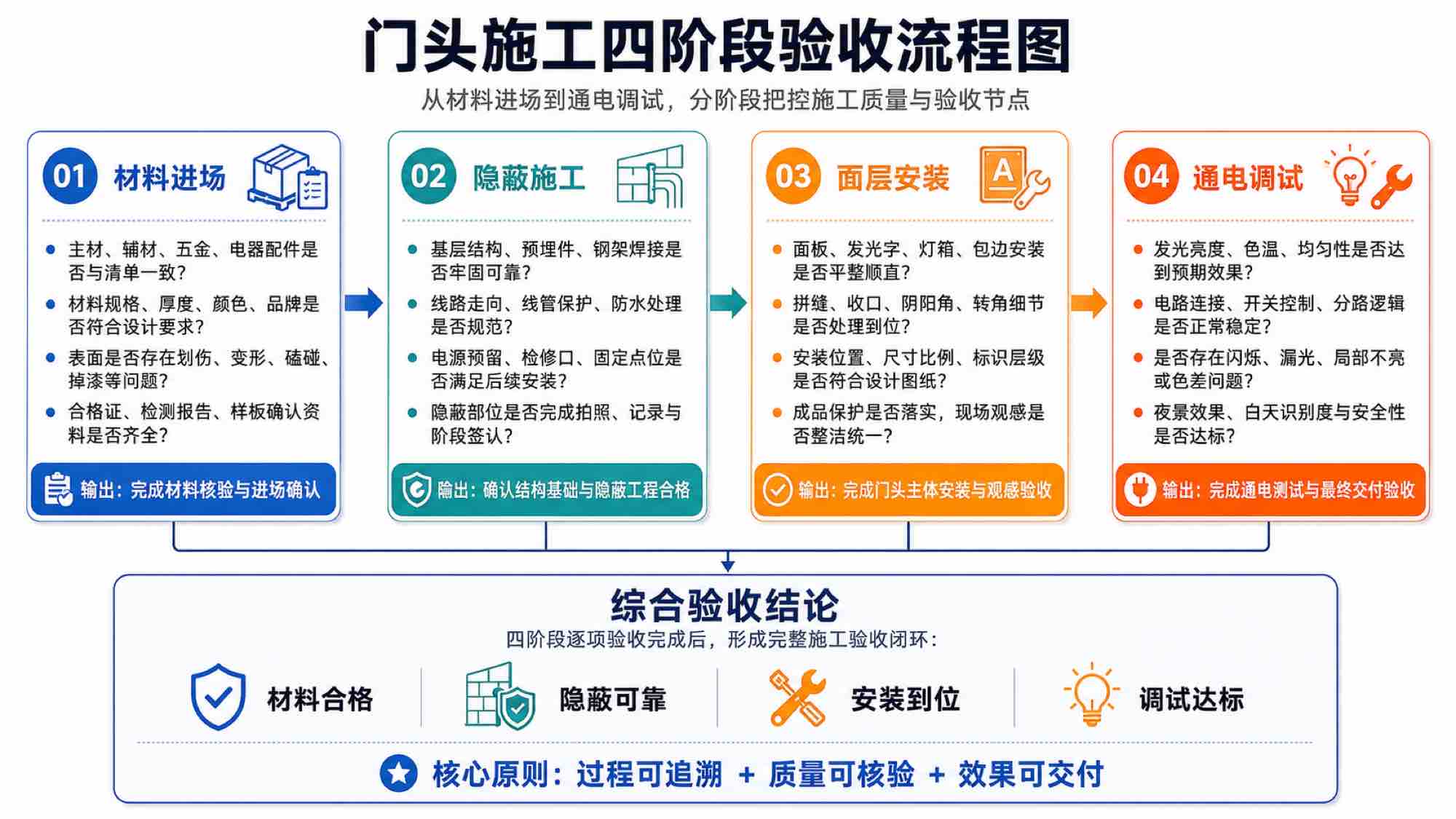

门头施工四阶段验收流程图:材料进场、隐蔽施工、面层安装、通电调试

大面积面板尤其要注意批次。不同批次材料在室内看可能差异不明显,安装后经过自然光照射,色差和光泽差异会被明显放大。

材料资料也应同步归档,包括合格证明、检测资料、封样照片和进场记录。验收不是等工程出现问题后再追溯,而是在材料尚未使用前就把不一致的风险排除。

隐蔽工程必须在封板前检查

门头钢架、连接件、灯架和线路安装完成后,通常会被面板完全遮挡。这是验收中最不能省略的一步。

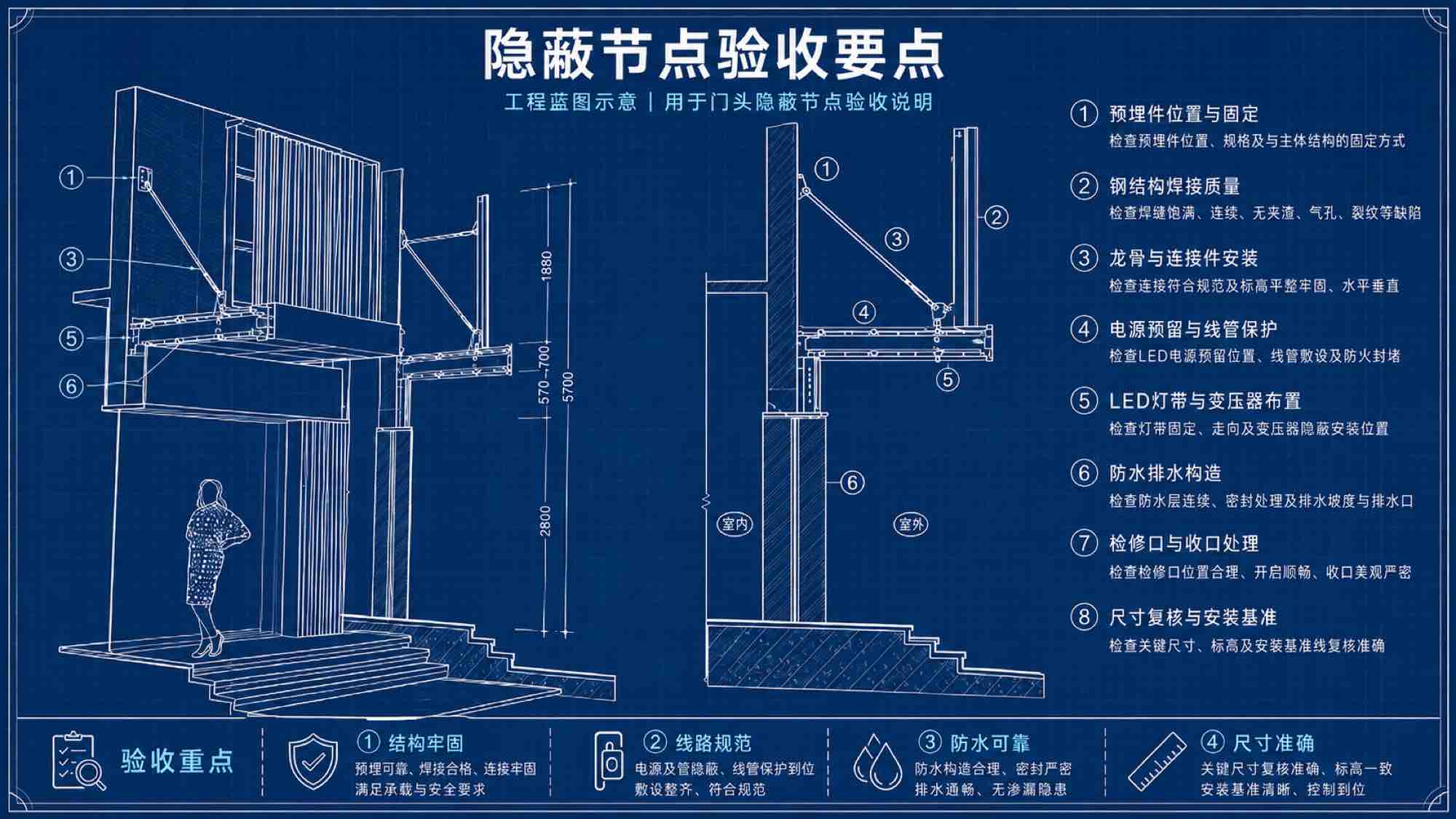

门头隐蔽验收关键点标注:钢架、连接件与线路的实际安装情况

现场应重点确认实际基层是否与深化设计一致,连接位置是否可靠,焊缝是否完整,焊接和切割位置是否重新做防腐处理;线路是否固定并有保护,电源是否留有散热和检修条件;原有设备、排水管和建筑构件是否按图避让。

连接件的型号、数量和间距,应根据已确认的深化图和实际基层检查,不能用一个统一规格代替所有项目。隐蔽验收完成后还应拍照编号,后期维修时才能准确找到结构和线路位置。

防水验收要看水往哪里走

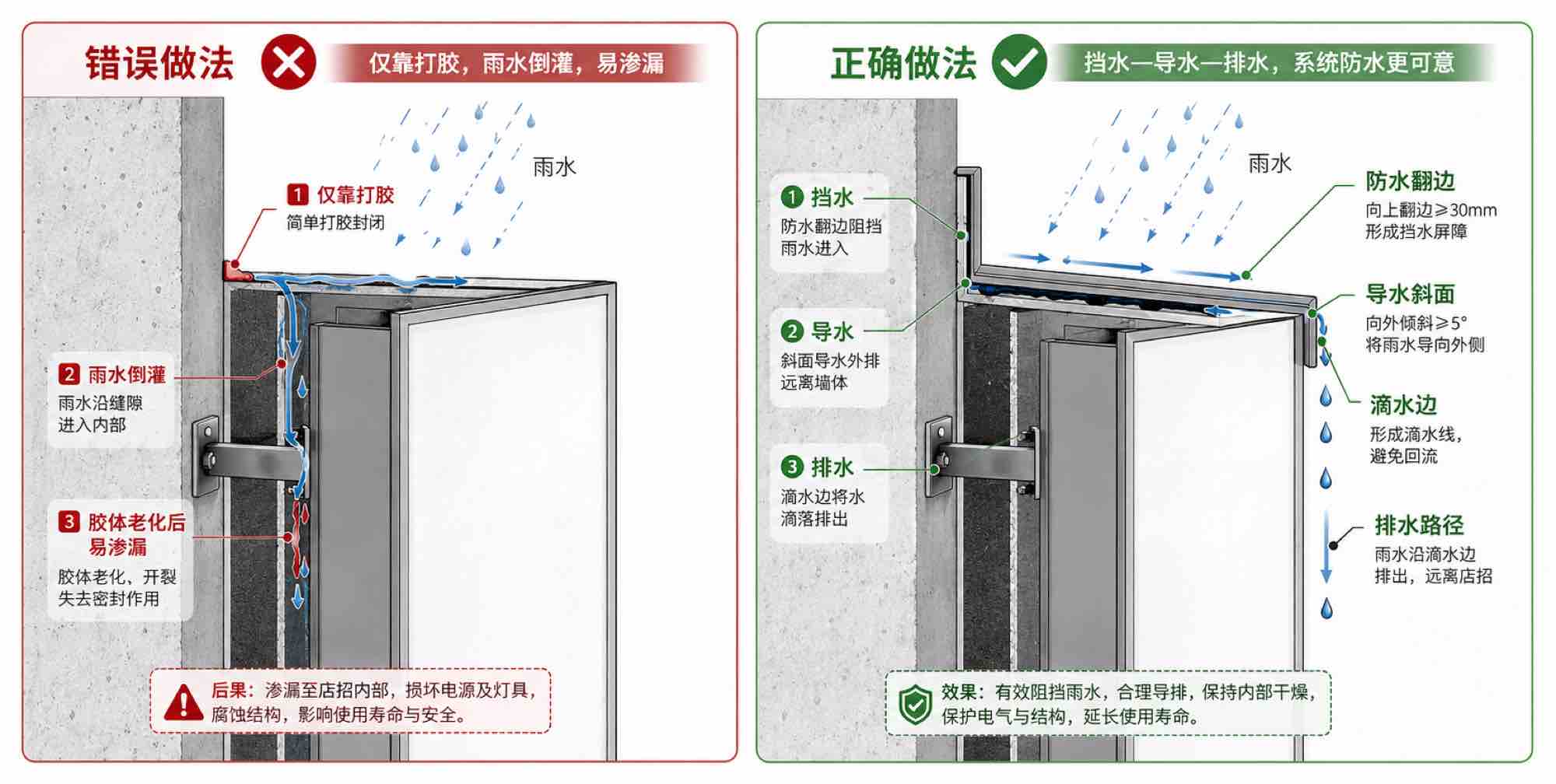

正确防水构造与单纯打胶的错误对比

门头防水不能只看密封胶是否整齐。顶部挡雨、墙面交接、面板拼缝、发光字安装孔和管线穿孔,都可能成为进水路径。

验收时应检查防水构造是否连续,低点是否容易积水,排水是否畅通,检修口开启后能否恢复密封。有条件时,可以在通电前进行淋水检查。

发现渗漏后,应先找出水的进入路径,而不是简单地在外侧再补一层胶。防水验收的核心,是确认挡水、导水和排水逻辑成立。

白天和夜间要分别验收

白天应检查门头整体水平、垂直、面板平整、拼缝、收边、色差和表面损伤。夜间则要检查发光是否均匀,有无明显暗区、亮斑和条纹,标志颜色是否失真,不同部件的光色是否协调,是否出现漏光、刺眼或光源外露。

夜景验收不能只在近距离拍照,还应从主要道路方向和客户接近门店的视角观察。近看没有问题,不代表远处识别清楚;照片曝光正常,也不代表现场没有眩光。

竣工移交要把维保条件交清楚

工程验收合格,不代表项目结束。竣工移交至少应包括最终深化图、线路图、隐蔽照片、材料和设备资料、控制方式、检修口和电源位置、易损部件清单、保修范围和联系人。

门头后期巡检应重点关注松动、锈蚀、渗水、面板变形、灯布松弛、发光异常和线路老化。恶劣天气后,还应根据项目所在地区和设施状态安排专项检查。

资料齐全,维修人员才能准确判断问题;责任清楚,门头才不会陷入"坏了再找人"的被动状态。

验收记录要能够追溯责任

验收表不能只有"合格、不合格"两个选项。重要检查项应注明图纸要求、现场结果、检查人员、照片编号和整改结论。发现问题后,还要记录由谁整改、何时复验以及复验结果。

这样做不是增加表格工作,而是让设计、生产、安装和使用单位面对同一套事实。发生故障时,项目团队可以快速判断材料、结构、安装还是维护环节出了问题,而不是重新拆开门头猜测。

门头验收的目的,不是证明工程已经做完,而是确认它能够安全、稳定地继续使用。
